Omakotitalon rakentamisen kustannuksista lähes puolet syntyy vasta sisävalmistuksessa ja tekniikassa, mutta monet kalliit virheet tehdään jo ennen ensimmäistä lapiota. Alla jokaisesta kahdeksasta vaiheesta kerrotaan, paljonko siihen menee rahaa ja aikaa, mitä perhe voi tehdä itse, mikä katselmus vaiheen päättää ja missä virhe tulee kalliiksi.
Talopaketti ei poista tarvetta pääsuunnittelijalle eikä vastaavalle työnjohtajalle. Rakentamislaissa taloa rakentava perhe on rakentamishankkeeseen ryhtyvä, ja sen tehtävä on huolehtia, että talo suunnitellaan ja rakennetaan säännösten ja luvan mukaan ja että hankkeessa on pätevät suunnittelijat ja työnjohtajat. Velvollisuus on sama, tehtiinpä talo paketista, avaimet käteen -urakkana tai omin käsin, ja uusi asuinrakennus tarvitsee aina rakentamisluvan koosta riippumatta.
Omakotitalon rakentaminen lyhyesti
- Rakentaminen etenee kahdeksassa vaiheessa, ja ensimmäisenä palkataan pääsuunnittelija, mieluiten jo tontin hankinnan yhteydessä.
- Kustannuksista noin puolet syntyy sisävalmistuksessa ja tekniikassa, ja maanrakennus ja perustukset vievät noin kuudesosan.
- Tilastokeskuksen uudisrakennuksen hintalaskurissa omakotitalon neliöhinta on alueesta riippuen noin 1 970–2 510 euroa ilman veroja.
- Vastaava työnjohtaja ilmoitetaan rakennusvalvonnalle ennen kuin rakennustyö alkaa, monessa kunnassa jo ennen kaivua.
- Sähkötyöt teetetään rekisteröidyllä sähköurakoitsijalla, mutta pinnat, kalusteet, eristys ja pihatyöt sopivat omaksi työksi.
- Taloon saa muuttaa vasta, kun rakennusvalvonta on hyväksynyt käyttöönotto- tai loppukatselmuksen.
- Lupamaksut ja käsittelyajat on koottu rakentamisluvan oppaaseen.
Vaihetaulukko: hinta, kesto, katselmus ja kallein virhe
Taulukko kokoaa jokaisesta vaiheesta samalle riville osuuden kustannuksista, keston, sen mitä voi tehdä itse, vaiheen katselmuksen ja virheen, joka siinä tulee kalliiksi. Lupaehdot ja katselmusten nimet vaihtelevat kunnittain, joten oma lupapäätös ratkaisee lopulta yksityiskohdat.
| Vaihe | Osuus kustannuksista | Kesto | Itse vai ammattilainen | Katselmus | Kallein virhe |
|---|---|---|---|---|---|
| 1 Tontti ja lähtötiedot | Ei osuutta, tontti tulee päälle. Pohjatutkimus noin 1 500 € talotoimittajan esimerkkilaskelmassa | Ennen suunnittelua | Kaava- ja rakennusoikeusselvitykset itse, pohjatutkimus ammattilaiselta | Ei katselmusta, ennakkoneuvottelu rakennustarkastajan kanssa nopeuttaa lupaa | Pohjatutkimus puuttuu, jolloin perustamistapaa ei voi suunnitella eikä pohjakatselmusta pitää |
| 2 Suunnittelu | Suunnittelu, lupa ja liittymät yhteensä noin 7 % | Helsingin rakennusvalvonta neuvoo varaamaan noin vuoden | Ammattilainen: pääsuunnittelija, rakennussuunnittelija ja erityissuunnittelijat | Ei katselmusta | Talopaketista puuttuvat perustusten rakennesuunnitelmat tai tontin LVI-suunnitelmat, ja aloitus viivästyy |
| 3 Rakentamislupa | Sisältyy edelliseen. 150 m² talon lupa esim. Tampereella noin 1 400 € ja Helsingissä noin 2 400 € | Päätös tavanomaisessa hankkeessa enintään 3 kk käsittelykelpoisesta hakemuksesta, lainvoima runsas kuukausi päätöksestä | Hakemuksen tekee usein pääsuunnittelija | Ei katselmusta | Työ aloitetaan ilman lainvoimaista lupaa, ja esim. Turussa lupamaksu peritään silloin kaksinkertaisena |
| 4 Työnjohtajat ja aloitus | Työmaan yhteiskulut, kuten työnjohto, noin 5–7 % koko hankkeen ajalta | Ennen ensimmäistä työtä | Vastaava, KVV- ja IV-työnjohtaja pätevyystodistuksella | Aloituskokous tai aloitusilmoitus | Työvaihe alkaa ennen kuin sen erityissuunnitelmat on toimitettu, ja työ pysähtyy |
| 5 Maanrakennus ja perustukset | Noin 16–18 % | Työmaa yhteensä noin 6–18 kk talotoimittajien arvioiden mukaan, toimitustavasta riippuen | Kaivu ja perustukset yleensä urakoitsijalla, muotti- ja eristystyöt onnistuvat itse työnjohtajan valvonnassa | Paikan merkintä ja sijaintikatselmus, pohjakatselmus kaivun jälkeen, osassa kuntia perustuskatselmus | Perustus valetaan väärään kohtaan tai korkeuteen, kun paikkaa ei merkitä ja tarkasteta |
| 6 Runko ja vesikatto | Noin 22–24 % | Sisältyy työmaan kestoon | Omatyö mahdollinen vastaavan työnjohtajan valvonnassa | Rakenne- tai runkokatselmus ennen peittämistä, hormikatselmus | Rakenteet peitetään ennen katselmusta, ja ne joudutaan avaamaan. Ylimääräinen katselmus maksaa esim. Turussa 550 € |
| 7 Sisävalmistus ja tekniikka | Noin 45–50 %, josta LVIS noin 15 % | Sisältyy työmaan kestoon | Sähkö aina rekisteröidyltä sähköurakoitsijalta ja vedeneristys osaavalta tekijältä. Pinnat, kalusteet ja eristys sopivat omaksi työksi | KVV- ja IV-katselmukset ennen peittämistä, vesijohtojen painekoe | Märkätilan vedeneristys ei ole tiivis, ja vuotava vesi kastelee rakenteet pintojen alla |
| 8 Liittymät, piha ja käyttöönotto | Liittymät noin 10 000–12 000 € talotoimittajan esimerkissä, sähköliittymä 3 × 25 A esim. Elenialla asemakaava-alueella noin 2 200 € | Valmis viidessä vuodessa luvan lainvoimasta | Pihatyöt sopivat omaksi työksi, liittymät verkkoyhtiön ja vesilaitoksen ehdoin | Käyttöönottokatselmus tai osittainen loppukatselmus, lopuksi loppukatselmus | Loppukatselmus jää luvan päättymisen jälkeen, ja esim. Tampereella katselmus maksaa silloin 840 € |
Osuudet ovat pankkien valmiusastetodistuksen keskimääräisiä osuuksia ilman tonttia, ja lomakkeen mukaan oma hanke poikkeaa niistä yleensä enintään pari prosenttiyksikköä. Vaiheiden rajat ovat suuntaa antavia, koska lomakkeessa esimerkiksi vesikate ja ikkunat lasketaan samaan ryhmään sisävalmistuksen kanssa eikä runkoon. Kesto on kerrottu vain, kun siitä on laki tai rakennusvalvonnan neuvo.
Euroina se tarkoittaa, että 300 000 euron hankkeessa ilman tonttia maanrakennukseen ja perustuksiin menee noin 50 000 euroa, runkoon noin 66 000 euroa ja sisävalmistukseen ja tekniikkaan noin 140 000 euroa. Luvut on laskettu esimerkiksi valmiusastetodistuksen osuuksista, eivätkä ne ole tarjoushintoja. Rakennuskustannukset muuttuvat Tilastokeskuksen rakennuskustannusindeksin mukaan kuukausittain, joten vanha laskelma kannattaa päivittää ennen lainaneuvottelua.
Sähkötyöt eivät kuulu rakentamislain vastuuhenkilöihin, vaan ne ovat sähköturvallisuuslainsäädännön ja Tukesin valvonnan alaisia. Sähkösuunnittelijaa ei siksi nimetä lupaa varten samalla tavalla kuin pääsuunnittelijaa, mutta suunnitelma tarvitaan sähköurakkaa varten. Sähköurakoitsija tekee valmiille sähkölaitteistolle käyttöönottotarkastuksen, ja sen pöytäkirjan on oltava valmiina ennen käyttöönotto- tai loppukatselmusta.
Vaihe 1: tontti, lähtötiedot ja pääsuunnittelija
Ennen omakotitalon suunnittelua tontilta kannattaa tarkistaa jäljellä oleva rakennusoikeus, kaavatilanne ja kaavamääräykset, kunnan rakennusjärjestys ja mahdollinen rakennustapaohje. Mikäli talo poikkeaisi kaavasta tai rakennusjärjestyksestä, ennen rakentamislupaa tarvitaan poikkeamispäätös, johon kuluu oma aikansa. Helsinki neuvoo lisäksi hoitamaan tonttijaon ja tontin rekisteröinnin ajoissa, koska valmista taloa ei saa ottaa käyttöön ennen kuin tontti on kiinteistörekisterissä. Oulun rakennusvalvonnan ohjeessa samaan alkuvaiheeseen kuuluvat pohjakartta, pohjatutkimus perustamistapalausuntoineen ja verkostojen sijaintien selvittäminen, ja kuntien mukaan ennakkoneuvottelu rakennustarkastajan kanssa ennen varsinaista suunnittelua nopeuttaa lupaa.
Pääsuunnittelija vastaa siitä, että suunnitelmat muodostavat määräykset täyttävän kokonaisuuden, ja rakentamislupaa vaativassa hankkeessa hänet on aina nimettävä. Hänet kannattaa palkata mahdollisimman aikaisin, Helsingin neuvon mukaan jo tontin hankinnan yhteydessä, koska hän auttaa valitsemaan muut suunnittelijat, vertaamaan urakkatarjouksia ja pitämään kustannukset ja aikataulun hallinnassa. Usein pääsuunnittelija myös tekee lupahakemuksen ja toimii yhteyshenkilönä rakennusvalvontaan, mutta hakemuksen tekemisestä sovitaan erikseen.
Oulun rakennusvalvonta muistuttaa, että talotoimittaja ei yleensä ota pääsuunnittelijan vastuuta, joten asia on hyvä kysyä toimittajalta suoraan ennen sopimusta. Tavanomaisessa pientalohankkeessa sama henkilö voi hoitaa pääsuunnittelijan, rakennussuunnittelijan, vastaavan rakennesuunnittelijan ja vastaavan työnjohtajan tehtävät, mikäli koulutus ja kokemus riittävät. Suunnitteluvaiheessa sidotaan suurin osa hankkeen kustannuksista, eikä niihin voi enää oleellisesti vaikuttaa työmaalla, ja siksi suunnittelijoiden kanssa tehdään kirjalliset sopimukset palkkioineen.
Tontti ei kuulu rakentamisen kustannusosuuksiin, vaan sen hinta tulee kaiken päälle. Pohjatutkimus maksoi erään talotoimittajan esimerkkilaskelmassa noin 1 500 euroa. Ilman sitä perustamistapaa ei voi suunnitella eikä pohjakatselmusta pitää. Tutkimus teetetään ammattilaisella, kaava-asiat selvitetään itse.

Vaihe 2: muut suunnittelijat, myös talopaketissa
Rakennussuunnittelija tarvitaan jokaiseen omakotitaloon, myös valmiiseen tyyppitaloon, ja hän laatii pääpiirustukset eli asemapiirroksen sekä pohja-, leikkaus- ja julkisivupiirustukset. Tyyppitalossa talotoimittaja nimeää rakennussuunnittelun tekijän, mutta lupahakemuksessa hänet on ilmoitettava samalla tavalla kuin yksilöllisesti suunnitellussa talossa.
Rakennesuunnittelu sisältyy usein talopakettiin, mutta kaikki talotehtaat eivät ota laissa vaadittua vastaavan rakennesuunnittelijan vastuuta, jolloin perhe voi joutua palkkaamaan sellaisen erikseen. Perustusten rakennesuunnitelmat eivät myöskään aina kuulu talotehtaan suunnitelmiin. Perustusten alapuoliset rakenteet, kuten perustamistavan, routasuojauksen ja kuivanapidon, suunnittelee vastaava pohjarakennesuunnittelija, ja omakotitalossa tehtävän hoitaa usein pohjatutkimuksen tekijä tai rakennesuunnittelija.
LVI-suunnittelija otetaan mukaan heti suunnittelun alussa, koska tontin vesi-, viemäri- ja sadevesilinjat rakennetaan ensimmäisenä ja hän suunnittelee myös liittymät kunnallisiin verkostoihin. Esimerkiksi Oulussa LVI-asemapiirros on lupahakemuksen liite, eikä maatöitä voi aloittaa ilman sitä. Osa talotoimittajista tekee vain talon sisäpuoliset LVI-suunnitelmat, ja silloin tontin putkilinjojen suunnittelu jää perheen hankittavaksi. Sadevesien ohjaamisesta pihalla kerrotaan tarkemmin hulevesikourun asennusohjeessa.
Kosteudenhallinnasta vastaava henkilö nimetään myös jo alkuvaiheessa, ja omakotitalossa tehtävää hoitaa yleensä vastaava työnjohtaja. Työssä käytetään usein maksutonta Kuivaketju10-toimintamallia.
Talopaketin tarjouspyyntöön kannattaa siksi kirjata muutama kysymys suoraan: kuka toimii pääsuunnittelijana, ottaako toimittaja vastaavan rakennesuunnittelijan vastuun, sisältyvätkö perustusten rakennesuunnitelmat, kattavatko LVI-suunnitelmat myös tontin putkilinjat ja liittymät ja kuka tekee sähkösuunnitelman. Kun vastaukset ovat paperilla, näkee heti, mitkä suunnittelijat perheen on hankittava itse ja mitä niistä pitää budjetoida paketin hinnan päälle.
Suunnittelu, lupamaksut ja liittymät vievät pankkien valmiusastetodistuksen keskimääräisten osuuksien mukaan yhteensä noin 7 prosenttia rakentamisen kustannuksista. Omaa työtä tässä vaiheessa ei juuri ole, koska suunnittelijoilta vaaditaan pätevyys. Helsingin rakennusvalvonta neuvoo varaamaan suunnitteluun noin vuoden ennen rakentamisen alkua.
Kysymykset talotoimittajalle ennen tilausta
- Kuka toimii pääsuunnittelijana?
- Ottaako toimittaja vastaavan rakennesuunnittelijan vastuun?
- Sisältyvätkö perustusten rakennesuunnitelmat?
- Kattavatko LVI-suunnitelmat myös tontin putkilinjat ja liittymät?
- Kuka tekee sähkösuunnitelman?
Vaihe 3: rakentamislupa lyhyesti
Omakotitalon rakentamislupa (ennen rakennuslupa) haetaan sähköisesti Lupapisteessä tai kunnan omassa asiointipalvelussa, ja hakijana on kiinteistön omistaja tai haltija. Kunnan on ratkaistava hakemus laissa säädetyssä enimmäisajassa, joka alkaa siitä, kun hakemus liitteineen on käsittelykelpoinen, ja mikäli käsittely venyy muusta kuin hakijasta johtuvasta syystä, kunta alentaa lupamaksua oma-aloitteisesti. Liitteet, lupamaksut ja kaupunkien käsittelyajat on koottu rakentamisluvan oppaaseen.
Lupapäätös ei vielä oikeuta aloittamaan töitä, vaan töihin saa ryhtyä vasta, kun päätös on lainvoimainen valitusajan jälkeen. Perustellusta syystä voi hakea aloittamisoikeutta, jolloin yleensä pohja- ja perustustyöt voi aloittaa jo ennen lainvoimaa. Uudisrakennuksen rakentaminen on aloitettava kolmen vuoden kuluessa ja saatava valmiiksi viiden vuoden kuluessa siitä, kun lupa on lainvoimainen, ja molempiin voi hakea jatkoaikaa.
Pienempiin piharakennuksiin pätevät eri säännöt. Alle 30 neliömetrin muut kuin asuinrakennukset, kuten pihasauna tai varasto, vapautuivat luvasta, ellei kunnan rakennusjärjestys määrää toisin, mutta kaava, rakennusoikeus ja määräykset koskevat niitäkin, ja kiinteä hella tekee rakennuksesta asuinrakennuksen, joka tarvitsee aina luvan. Pihan pienemmistä rakennushankkeista kerrotaan lisää pihasaunan rakennusohjeessa ja hallin rakentamisen vinkeissä.
Rakentamislupa maksaa 150 neliön omakotitalolle esimerkiksi Tampereella noin 1 400 euroa ja Helsingissä noin 2 400 euroa, ja oma kunta voi poiketa näistä. Tavanomainen hakemus on ratkaistava kolmessa kuukaudessa siitä, kun se on käsittelykelpoinen. Työn aloittaminen ilman lainvoimaista lupaa tai aloittamisoikeutta tulee kalliiksi. Esimerkiksi Turussa luvatta aloitetusta toimenpiteestä lupamaksu peritään kaksinkertaisena.
Vaihe 4: työnjohtajat ennen ensimmäistä lapiota
Vastaava työnjohtaja on ilmoitettava rakennusvalvonnalle ennen kuin rakennustyö alkaa, ja esimerkiksi Helsingin ja Keski-Savon rakennusvalvonnat edellyttävät ilmoitusta jo ennen kaivua, joten käytännössä hänet kannattaa ilmoittaa ennen kuin työmaalla aloitetaan mitään. Vastaava työnjohtaja johtaa rakennustyötä ja vastaa siitä, että se tehdään luvan, suunnitelmien, määräysten ja hyvän rakennustavan mukaan. Hänet on hyvä palkata jo suunnitteluvaiheessa, koska hänestä on apua jo suunnitelmien teossa, ja hänen on oltava lähellä rakennuspaikkaa, jotta hän pystyy valvomaan työmaata säännöllisesti.
KVV-työnjohtaja vastaa kiinteistön vesi- ja viemärilaitteistojen töistä ja IV-työnjohtaja ilmanvaihdon töistä, ja kumpikin ilmoitetaan ennen oman alansa töiden alkua. Omakotitalossa molemmat ovat yleensä tarpeen, ja usein sama henkilö hoitaa molemmat tehtävät LVI-työnjohtajana.
Ennen perustustöitä tehdään aloittamisilmoitus tai, mikäli lupapäätös sitä edellyttää, pidetään aloituskokous, joka korvaa ilmoituksen ja jonka ajan vastaava työnjohtaja sopii rakennustarkastajan kanssa. Pientaloissa aloituskokous on käytännössä yleensä mukana, ja paikalla ovat rakentaja tai tämän edustaja, pääsuunnittelija, vastaava työnjohtaja ja rakennustarkastaja. Lupaehdoissa vaaditut erityissuunnitelmat, kuten rakenne-, pohjarakenne-, KVV- ja IV-suunnitelmat, toimitetaan allekirjoitettuina ennen kyseisen työvaiheen aloittamista. Oulussa vesi- ja viemäriliittymän rakentamiseen tarvitaan lisäksi oma kaivulupa hyvissä ajoin, ja liittymissopimukset tehdään verkkoyhtiöiden kanssa.
Vastaavaa työnjohtajaa epäillään usein siitä, että hän vain allekirjoittaa paperit ja käy työmaalla harvoin. Hänen vastuunsa on kuitenkin todellinen: hän vastaa työn luvanmukaisuudesta ja laadusta, osallistuu katselmuksiin, ja vastuu jatkuu loppukatselmukseen saakka, ellei hän ilmoita tehtäväänsä päättyneeksi kirjallisesti tai tilalle ilmoiteta toista. Perheen oma huolehtimisvelvollisuus ei silti siirry hänelle, vaan rakentamishankkeeseen ryhtyvä vastaa edelleen siitä, että koko hanke täyttää säännökset.
Vastaavan työnjohtajan palkkio kuuluu työmaan yhteiskuluihin, jotka vievät valmiusastetodistuksen mukaan noin 5–7 prosenttia koko hankkeen ajalta. Rakentaja ei voi toimia itse vastaavana työnjohtajana ilman pätevyystodistusta. Kallis virhe on aloittaa työvaihe ennen kuin sen erityissuunnitelmat on toimitettu rakennusvalvontaan. Silloin työ pysähtyy odottamaan.
Tehtävistä, hinnasta ja valinnasta kerrotaan tarkemmin vastaavan työnjohtajan oppaassa, josta pääsee myös oman seudun tekijöihin.
Vaihe 5: maanrakennus ja perustukset

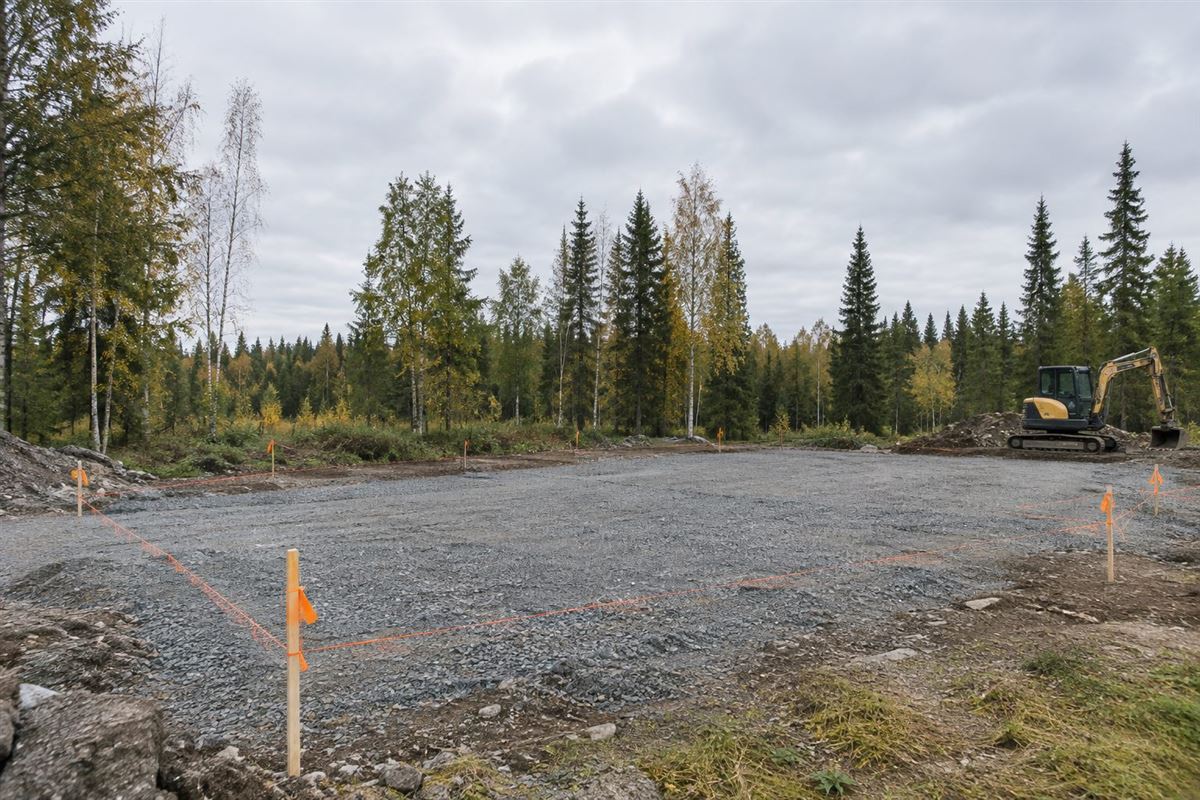

Työmaa alkaa rakennuksen paikan merkinnällä, ja sijaintikatselmuksessa tarkistetaan talon sijainti ja korkeusasema tontilla ennen perustuksia. Pohjakatselmus pidetään, kun kaivu, louhinta ja täyttö on tehty, ja siihen mennessä pohjatutkimus ja perustamistapalausunto on toimitettava rakennusvalvontaan. Hollolan ohjeessa järjestykseen kuuluu lisäksi perustuskatselmus, jota ennen vastaava työnjohtaja tarkastaa raudoituksen ennen valua.
Maanrakennus ja perustukset vievät valmiusastetodistuksen mukaan noin 16–18 prosenttia kustannuksista, ja pelkkä maanrakennus maksaa talotoimittajien esimerkeissä tontista riippuen 20 000–60 000 euroa. Kaivu ja perustukset ovat yleensä urakoitsijan työtä, mutta muotti- ja eristystyöt onnistuvat omana työnä työnjohtajan valvonnassa. Paikan merkintä maksaa esimerkiksi Turussa pientalolle 630 euroa. Se on halpa vakuutus, sillä väärään kohtaan valettua perustusta ei siirretä.
Vaihe 6: runko ja vesikatto
Rakenne- tai runkokatselmuksessa tarkastetaan kantavat rakenteet, kun ne ovat pystyssä ja tuettuina mutta vielä näkyvissä, ja rakennesuunnitelmat on toimitettava ennen sitä. Peittäminen odottaa katselmusta. Hormikatselmus pidetään, kun hormi on valmis mutta ei vielä rapattu tai peitetty.
Runko ja vesikattorakenteet vievät valmiusastetodistuksen mukaan noin 22–24 prosenttia kustannuksista, mutta vesikate ja ikkunat lasketaan lomakkeessa myöhempään ryhmään, joten säältä suojaan -vaihe on käytännössä tätä kalliimpi. Runkotyö onnistuu omin voimin vastaavan työnjohtajan valvonnassa, kun taidot ja aikataulu riittävät. Kallein virhe on peittää rakenteet liian aikaisin, jolloin ne joudutaan avaamaan, ja esimerkiksi Turussa rakennuttajasta johtuva ylimääräinen katselmus maksaa 550 euroa.

Rakenteita ei peitetä ennen rakennekatselmusta
Kuntien katselmusohjeiden mukaan peitettyä rakennetta ei enää voi tarkastaa. Katselmukset ja niiden ajankohdat määrätään omassa lupapäätöksessä.
Vaihe 7: sisävalmistus ja tekniikka
Sisävalmistus ja tekniikka on hankkeen kallein vaihe. Valmiusastetodistuksen mukaan siihen kuluu noin 45–50 prosenttia kustannuksista, josta lämpö-, vesi-, ilmanvaihto- ja sähkötyöt vievät noin 15 prosenttia. Talon sisäiset LVI- ja sähköasennukset tehdään rungon pystytyksen jälkeen, ja KVV- ja IV-katselmuksissa asennukset tarkastetaan ennen peittämistä. Vesijohdoille tehdään painekoe ennen käyttöönottoa.
Työmaalla pidetään koko ajan ajantasaista rakennustyön tarkastusasiakirjaa, johon vastuuhenkilöt ja työvaiheiden tarkastajat kuittaavat tekemänsä tarkastukset, ja hyväksytyt piirustukset ovat sen kanssa työmaalla. Pinnat, kalusteet ja lämmöneristys sopivat omaksi työksi, kun taas sähkö ja märkätilan vedeneristys teetetään ammattilaisella. Vuotava märkätila on tämän vaiheen kallein virhe. Kun vedeneristys pettää, vesi kastelee rakenteet pintojen alla.
Vaihe 8: liittymät, piha ja käyttöönotto
Uuteen omakotitaloon ei saa muuttaa ennen kuin rakennusvalvonta on hyväksynyt käyttöönotto- tai loppukatselmuksen. Esimerkiksi Hollolassa ja Helsingissä talon voi ottaa käyttöön käyttöönottokatselmuksen tai osittaisen loppukatselmuksen jälkeen, ja varsinainen loppukatselmus pidetään, kun rakennus ja piha-alue ovat valmiit.
Ennen katselmusta on oltava valmiina sähkölaitteiston käyttöönottotarkastuksen pöytäkirja, vesijohtojen painekoe, ilmanvaihdon säätö ja mittaus, rakennuksen käyttö- ja huolto-ohje sekä päivitetty energiatodistus. Mikäli talo ei ole viemäriverkostossa, tarvitaan myös jätevesijärjestelmän käyttö- ja huolto-ohje, ja kaukolämpöön liittyvässä talossa kaukolämmön lopputarkastus. Käyttö- ja huolto-ohjeen laatimisesta huolehtii pääsuunnittelija.
Loppukatselmus on tilattava luvan voimassaoloaikana, eli viimeistään ennen kuin luvan valmistumisaika päättyy, ellei jatkoaikaa ole haettu. Esimerkiksi Tampereella luvan päättymisen jälkeen tilattu katselmus maksaa 840 euroa, kun lupapäätöksen katselmukset sisältyvät lupamaksuun. Vastaavan työnjohtajan vastuu jatkuu loppukatselmukseen asti, joten hänen kanssaan sovitaan jo alussa, että hän on mukana loppuun saakka.
Liittymät maksetaan erikseen, ja talotoimittajan esimerkkilaskelmassa niihin meni noin 10 000–12 000 euroa. Sähköliittymä 3 × 25 A maksaa esimerkiksi Elenian verkossa asemakaava-alueella noin 2 200 euroa ja kauempana muuntamosta enemmän. Pihatyöt sopivat hyvin omaksi työksi, eivätkä keskeneräiset pihatyöt yleensä estä käyttöönottoa.

Valmiina ennen käyttöönotto- tai loppukatselmusta
- Sähkölaitteiston käyttöönottotarkastuksen pöytäkirja
- Vesijohtojen painekoe
- Ilmanvaihdon säätö ja mittaus
- Rakennuksen käyttö- ja huolto-ohje
- Päivitetty energiatodistus
- Jätevesijärjestelmän käyttö- ja huolto-ohje, mikäli talo ei ole viemäriverkostossa
- Kaukolämmön lopputarkastus, mikäli talo liittyy kaukolämpöön
Katselmukset järjestyksessä
| Katselmus | Milloin | Mitä katsotaan |
|---|---|---|
| Aloituskokous | Ennen töiden alkua, mikäli lupapäätös sitä edellyttää | Vastuuhenkilöt, tarkastusasiakirja ja erityissuunnitelmat |
| Paikan merkintä ja sijaintikatselmus | Ennen perustustöitä | Talon sijainti ja korkeusasema tontilla |
| Pohjakatselmus | Kun kaivu, louhinta ja täyttö on tehty | Rakennuspohja ennen perustuksia |
| Perustuskatselmus (osassa kuntia) | Ennen valua | Raudoitus, jonka vastaava työnjohtaja tarkastaa |
| Rakenne- tai runkokatselmus | Kun kantavat rakenteet ovat pystyssä mutta eivät peitettyinä | Kantavat rakenteet suunnitelmien mukaan |
| Hormikatselmus | Kun hormi on valmis mutta ei rapattu tai peitetty | Hormi ennen peittämistä |
| KVV- ja IV-katselmukset | Ennen kuin asennukset peitetään | Vesi-, viemäri- ja ilmanvaihtoasennukset ja vesijohtojen painekoe |
| Käyttöönottokatselmus | Kun talossa voi asua, vaikka piha on kesken | Turvallisuus ja pöytäkirjat, kuten sähkön käyttöönottotarkastus |
| Loppukatselmus | Kun talo ja piha ovat valmiit, luvan voimassaoloaikana | Koko hanke luvan ja suunnitelmien mukaisena |
Katselmukset määrätään lupapäätöksessä, joten oman talon lista löytyy omasta päätöksestä, ja nimet ja määrä vaihtelevat kunnittain. Esimerkiksi Tampereella ja Oulussa lupapäätöksessä määrätyt katselmukset sisältyvät lupamaksuun, mutta ylimääräisistä käynneistä laskutetaan erikseen. Katselmukset tilataan esimerkiksi Helsingissä viikkoa tai kahta etukäteen, ja tilaaminen kannattaa sopia vastaavan työnjohtajan tehtäväksi.
Mitä voi tehdä itse
Omakotitalon voi rakentaa pitkälti omin käsin, kunhan vastaava työnjohtaja valvoo työtä ja katselmukset pidetään ajallaan. Omaksi työksi sopivat parhaiten maalaus ja pintatyöt, lattianpäällysteet kuivissa tiloissa, kalusteasennukset, lämmöneristys ja pihatyöt. Työkalujen valintaan löytyy sivustolta omat oppaansa: mittaamiseen tasolaserien vertailu, runkotöihin runkonaulainten vertailu, ruuvaukseen ja poraukseen akkuporakoneiden vertailu ja julkisivuun lomalaudoituksen ohje.
Sähkötyöt ovat poikkeus. Tukesin mukaan maallikko ei saa tehdä kiinteitä sähköasennuksia, kuten kiinteitä valaisimia, pistorasioita tai kiukaan kytkentää. Kaapeliojan saa kaivaa itse, mutta kaapelin asennus on sähköurakoitsijan työtä. Sähköasentaja voi tehdä oman talonsa asennukset haettuaan kelpoisuustodistuksen, ja silloinkin käyttöönottotarkastus tehdään aina.
Märkätilan vedeneristyksen on oltava tiivis kaikilla vedeneristetyillä pinnoilla, ja ympäristöministeriön ohjeen mukaan tekijältä edellytetään riittävää ammattitaitoa. Käytännössä vedeneristys teetetään sertifioidulla tekijällä, jota vakuutusyhtiöt yleensä edellyttävät. Vesi-, viemäri- ja ilmanvaihtoasennukset tarkastetaan ennen peittämistä KVV- ja IV-työnjohtajan valvonnassa, ja tonttijohtojen tekijästä kannattaa kysyä vesilaitokselta etukäteen. Hormi tarkastetaan ennen peittämistä, eikä tulisijaa saa käyttää ennen hyväksyntää.
Mitä talopaketti hoitaa ja mitä ei
Rakentamislain velvoitteet ovat samat toteutustavasta riippumatta, joten talopaketissakin tarvitaan pääsuunnittelija, rakennussuunnittelija, vastaava työnjohtaja ja tarvittavat erityissuunnittelijat ja -työnjohtajat. Paketti siis toimittaa talon, mutta hankkeen vastuuhenkilöt perhe nimeää itse tai sopii niistä erikseen. Paketteja myydään eri valmiusasteilla, esimerkiksi säältä suojaan tai muuttovalmiina, ja valmiusaste ratkaisee, kuinka paljon työtä ja hankintoja perheelle jää.
Paketin hinnan päälle tulevat aina ainakin tontti, maatyöt, liittymät, luvat ja vastuuhenkilöiden palkkiot, ja niiden eurot on laskettu esimerkkitalolle talopakettien hintoja käsittelevässä oppaassa.
Kaksi kohtaa kannattaa tarkistaa toimitussisällöstä erikseen. Perustusten rakennesuunnitelmat eivät aina sisälly talotehtaan suunnitelmiin, ja ilman niitä perustustöitä ei voi aloittaa, koska erityissuunnitelmat toimitetaan rakennusvalvontaan ennen kyseistä työvaihetta. Toinen on tontin LVI: mikäli toimittaja tekee vain talon sisäpuoliset LVI-suunnitelmat, tontin vesi-, viemäri- ja sadevesilinjat sekä liittymät on suunniteltava erikseen ja ensimmäisenä.
Kotitalousvähennystä ei saa uudisrakentamiseen, ja verotuksessa uudisrakentamiseksi katsotaan työt siihen asti, kun talon ja pihan lopputarkastukset on tehty. Myös ensimmäistä kertaa tehtävät lisätyöt kahden vuoden sisällä lopputarkastuksesta lasketaan uudisrakentamiseksi, joten vähennystä ei kannata laskea mukaan rakentamisbudjettiin.
Paljonko aikaa kuluu
Mihin aika kuluu
Suunnitteluajan arvio on Helsingin rakennusvalvonnan neuvo ja työmaan kesto talotoimittajien arvio.
Omakotitalon rakentamisen aikataulussa varmimpia ovat lakisääteiset ajat, ja ne kannattaa merkitä kalenteriin ensin. Rakentamislupa on ratkaistava laissa säädetyssä enimmäisajassa, joka alkaa vasta käsittelykelpoisesta hakemuksesta, joten puutteellinen hakemus siirtää alkuhetkeä. Lupapäätös saa lainvoiman runsaan kuukauden kuluttua sen julkipanosta, ja vasta sen jälkeen työt voi aloittaa ilman erillistä aloittamisoikeutta. Katselmusten tilausaika kannattaa ottaa huomioon työvaiheiden aikataulussa.
Helsingin rakennusvalvonta neuvoo varaamaan suunnitteluun noin vuoden ennen rakentamisen alkua. Itse rakennusaika vaihtelee toimitustavan mukaan, ja talotoimittajien omat arviot vaihtelevat noin puolesta vuodesta puoleentoista vuoteen tai pidempään. Lupa asettaa aikataululle myös ylärajan, sillä rakentaminen on aloitettava kolmessa vuodessa ja saatava valmiiksi viidessä vuodessa luvan lainvoimaisuudesta.
Mihin ohjeet perustuvat
Opas perustuu rakentamislakiin ja kuntien rakennusvalvontojen ohjeisiin rakentajille, joista käytimme muun muassa Oulun, Helsingin, Espoon, Hollolan ja Kauniaisen ohjeita sekä Helsingin, Tampereen ja Turun rakennusvalvontataksoja. Lupakäsittelyn enimmäisajasta lähteenä on Kuntaliiton ohje kunnille, ja sähkötöistä Tukesin ohjeet.
Vaiheiden kustannusosuudet ovat pankkien valmiusastetodistuksen keskimääräisiä osuuksia, neliöhinta ja kustannusten muutos tulevat Tilastokeskuksen hintalaskurista ja rakennuskustannusindeksistä, ja pohjatutkimuksen, maanrakennuksen ja liittymien esimerkkieurot talotoimittajien julkaisemista laskelmista. Kotitalousvähennyksen rajaus perustuu Verohallinnon linjaukseen.
Katselmusten nimet ja käytännöt vaihtelevat kunnittain, joten oman kunnan rakennusvalvonnan ohje ja lupapäätös ratkaisevat. Päivitämme oppaan, kun laki, kuntien käytännöt tai kustannustaso muuttuvat.
Usein kysyttyä
Tilastokeskuksen uudisrakennuksen hintalaskurissa omakotitalon neliöhinta on alueesta riippuen noin 1 970–2 510 euroa ilman veroja, ja tontti tulee hinnan päälle. Pankkien valmiusastetodistuksen keskimääräisten osuuksien mukaan suunnittelu, lupa ja liittymät vievät noin 7 prosenttia, maanrakennus ja perustukset noin 16–18 prosenttia, runko noin 22–24 prosenttia ja sisävalmistus ja tekniikka lähes puolet. Laskurin luvut ovat karkeistettuja alueellisia keskiarvoja, joten oma laskelma tehdään pääsuunnittelijan kanssa.
Tarvitaan. Vastaava työnjohtaja on pakollinen kaikessa rakentamislupaa vaativassa rakennustyössä, ja uusi omakotitalo tarvitsee aina rakentamisluvan. Talopaketti ei muuta tätä, koska rakentamislain velvoitteet koskevat rakentavaa perhettä toteutustavasta riippumatta, ja vastaava työnjohtaja ilmoitetaan rakennusvalvonnalle ennen rakennustyön alkua.
Pääsuunnittelija palkataan ensimmäisenä, mieluiten jo tontin hankinnan yhteydessä ja ennen muita suunnittelijoita. Hän auttaa valitsemaan muut suunnittelijat, vertaa urakkatarjouksia ja tekee usein lupahakemuksen, joten hänen roolinsa on suurin juuri hankkeen alussa. Talotoimittaja ei yleensä ota pääsuunnittelijan vastuuta, joten asia on hyvä varmistaa ennen paketin tilaamista.
Putkityöt alkavat ensimmäisenä, sillä tontin vesi-, viemäri- ja sadevesilinjat rakennetaan ennen taloa ja pohjaviemärit ja putkivaraukset tehdään perustusvaiheessa. Talon sisäiset LVI- ja sähköasennukset tehdään rungon pystytyksen jälkeen, ja talotoimittajien valmiusasteissa ne kuuluvat sisustusvaiheeseen. Ennen muuttoa sähköurakoitsija tekee käyttöönottotarkastuksen ja vesijohdoille tehdään painekoe.
Katselmukset määrätään lupapäätöksessä, joten oman talon lista löytyy omasta päätöksestä. Tyypillinen järjestys on sijaintikatselmus, pohjakatselmus, rakenne- tai runkokatselmus, LVI-katselmukset ja lopuksi käyttöönotto- tai loppukatselmus, mutta nimet ja määrä vaihtelevat kunnittain. Jokaisen katselmuksen ajankohta ja sisältö on koottu yllä katselmusten taulukkoon.
Taloon saa muuttaa vasta, kun rakennusvalvonta on hyväksynyt käyttöönotto- tai loppukatselmuksen. Sitä ennen tarvitaan muun muassa sähkön käyttöönottotarkastuksen pöytäkirja, vesijohtojen painekoe, ilmanvaihdon säätö ja mittaus, käyttö- ja huolto-ohje ja energiatodistus. Mikäli piha on vielä kesken, esimerkiksi Hollolassa ja Helsingissä ensin voi pitää käyttöönottokatselmuksen ja loppukatselmuksen myöhemmin.
Uudisrakennuksen rakentaminen on aloitettava kolmen vuoden kuluessa ja saatava valmiiksi viiden vuoden kuluessa siitä, kun lupa on lainvoimainen, ja kumpaankin voi hakea jatkoaikaa. Loppukatselmus tilataan luvan voimassaoloaikana, koska luvan päättymisen jälkeen tilattu katselmus maksaa esimerkiksi Tampereella erikseen.
Paketin hintaan eivät yleensä sisälly tontti, maatyöt, liittymät, luvat, vastuuhenkilöt eikä piha, ja usein myös lämmönlähde jää ulkopuolelle. Erät euroina ja tarjousten vertailulista ovat talopakettien hintoja käsittelevässä oppaassa.
Mistä kannattaa aloittaa
Ensimmäinen askel on pääsuunnittelija, ja hänet kannattaa palkata ennen kuin talopakettia tilataan tai suunnitelmia piirretään. Sopimukset suunnittelijoiden ja työnjohtajien kanssa tehdään kirjallisina palkkioineen, ja talopaketin toimitussisällöstä kirjataan paperille, kuka vastaa pääsuunnittelusta, rakennesuunnittelun vastuusta, perustusten suunnitelmista ja tontin LVI-suunnitelmista. Kun vaiheet ovat selvillä, seuraava askel on pääsuunnittelijan ja vastaavan työnjohtajan löytäminen omalta seudulta: pääkaupunkiseudulta, Tampereen seudulta, Turun seudulta tai Oulun seudulta.
